※当ブログは、ChatGPTとの実際の対話ログを元に作成されています。一部編集を除き、リアルタイム記録をそのまま掲載しています。
夏の芝の成長も著しいからハイペースで不陸修正が出来ている状況。
おそらくは後一か月が成長のピークだから低刈りしてもまだ耐えられるうちに中央エリアの10mmカットを定着化させたい。
出来ればもう一段階下の7.5mmを試してみたいのはあるけど、まだ微妙に撒いた砂が噛む場所や凹みがあるから無理はしない。
そんな感じで今日の作業に。
前提ログ
・日時:2026年8月8日
・天候:晴れ
・開始時刻:8:07
・終了時刻:15:49(散水終了。その後、階段下の徒長刈り戻し部へ目土)
前回作業
2026年8月1日は、ファーストカット15mm、中央エリア10mmを2方向刈り、細目砂100kgを全面へ目砂。不陸修正第3段階へ入った。
その後、今回までに中央エリアは10mm刈りを3回実施し、傾斜が強くなる部分へ部分目砂。周辺は25mmで管理。
直近の刈り込みは2026年8月6日。
今回目的
・周辺25mm、中央外周15mm、中央10mmの刈高構成を整える
・中央10mm面の刈り上がりと不陸修正の進行を確認する
・実球の転がりで微細不陸を確認し、必要部分へ細目砂を入れる
・階段下の徒長部を刈り戻し、露出部を目土で保護する
Before状態
全体状態
中央10mm面は全体として連続している。
周辺25mmとの色・葉量差は明確。8月6日に入れた部分目砂が、中央エリアの傾斜変化部を中心に表面へ見えている。
10mm管理そのものは成立しているが、中央面には細かな色ムラと局所的な砂露出が残る。

【写真:施工前全景】

ちょこちょこ部分的に刈って、中央エリアに関しては2日置きで刈り込み中。
それで目砂を入れたりしてるからなCHATGPTに相談する更新頻度が掴みづらい。
局所状態
・中央エリアの傾斜変化部は、8月6日の部分目砂がまだ表面に見える
・階段下は日陰で徒長が強い
・芝面を歩くと、1cm未満の小型跳躍性昆虫を多数確認。虫種は未確認
・中央10mm面の転がりは、この時点では未評価
【写真:局所状態】

2日前に砂を入れた所。雨が降る予定だったけど降らなかったから自然な沈下を待つ。
作業① 際刈り+全体25mm整え刈り
実施内容
・8:07、芝面がまだ濡れていたため際刈りから開始
・電動バリカンと手鋏を併用
・刈りカスは芝刈機で回収
・8:52、際刈り終了
・そのまま全体25mmカットへ移行
・9:31、全体25mmカット終了
【写真:作業①】

まだ芝が濡れてたから先に際刈りからスタート。
刈りカスはこの後の芝刈り機で回収を図るため、中央に寄せておく。
バリカンで刈りつつ刈残しはハサミでカットしていく。

際刈り後がちょうど芝が乾いていたので、そのまま全体を25㎜でダブルカット。

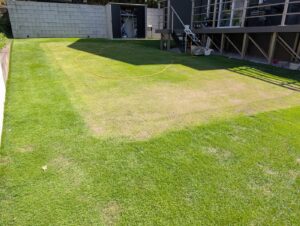

【写真:作業①終了時】

遠目で綺麗に高さが揃ってるからまあまあな仕上がり。
虫に食われたであろう箇所も葉が出てきている。
工程ログ
・8:07 作業開始。芝面は湿潤
・8:52 際刈り終了
・階段下に強い徒長を確認
・8:58頃 全体25mmカット開始
・9:31 全体25mmカット終了
追記メモ
階段下は他の周辺部より徒長が強く、刈り戻したことで黄褐色の茎・下葉が露出した。
中央面とは別管理対象として扱った。
作業② 中央外周15mm+中央10mmカット
実施内容
・中央エリア外周を15mmでファーストカット

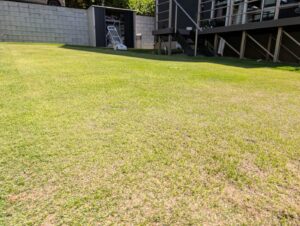

・中央四隅から10mmカット前の基準写真を撮影
・中央本体を10mmでカット
・終了後、同じ四隅から再撮影して差分を確認
【写真:作業②】

中央エリアの外周を15㎜でカット。
パッティンググリーンのファーストカット目的ならもうちょい刈り高を上げてもいいかもしれないな。
今後は20㎜にするか検討しよう。
【写真:中央四隅比較】

その後は上から下方向と斜め上から下の3方向カット。
傾斜で芝刈り機が転がらねえから下から上は諦める。
工程ログ
・9:44 中央エリア外周15mmカット終了
・9:44 中央四隅の基準写真を撮影
・10:04 中央10mmカット終了
・10:04 同位置から中央四隅を再撮影
追記メモ
10mmへ落としても中央面全体が新たに大きく崩れる状態は確認されなかった。
既存の薄い部分、部分目砂部、局所的な砂露出が10mmで見えやすくなった。
作業③ 実球転がりテスト
実施内容
・中央10mm面で実際にボールを転がして転がりを確認
・中央エリア中央からブロック側付近で、不自然にボールが跳ねる箇所を確認
・ブロック側半分を中心に追加目砂する方針へ変更
【写真:作業③】

3球ほど同じラインを通してみる。大体同じ所に集まるけど途中変に跳ねる部分は凹凸
主に中央エリア西側3分の一がその傾向が強いので局所ではなく全面目砂撒き
工程ログ
・11:48 中央10mm面で実球テスト
・中央付近からブロック側で、ボールの上下動・跳ねを確認
・同エリアを午後の目砂対象に決定
追記メモ
見た目だけでは判断しにくかった微細不陸が、実球の転がりで明確になった。
以降の評価基準を外観だけでなく、転がりの再現性へ移した。
作業④ 細目砂100kg乾燥+目砂+レベリング
実施内容

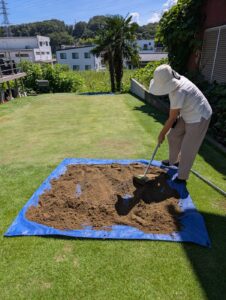

・細目砂20kg×5袋、合計100kgを準備
・ブルーシート上へ広げて乾燥・塊崩し
・15:06から作業再開
・中央の葉を軽く起こしてから、ブロック側半分を中心に目砂
・レベラーで砂を移動させ、細かな低部へ入れた
・15:26、砂入れ終了

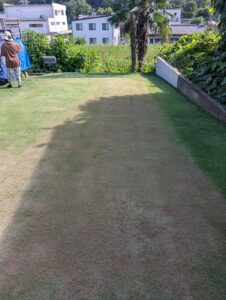

【写真:作業④】

転がりテストの後に目砂を干しておく。
芝の上で乾かすのは良くないんだけど、重すぎて面倒だからライン上に準備。

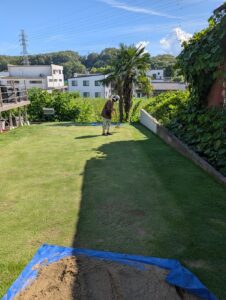

プラスチック熊手で軽く葉を起こしながら、目砂を投入レベリングレーキをかけていく。

作業終了時写真だと枯れてるように見えるけどちゃんと葉の頭は見えている状態で終了。
工程ログ
・13:34 細目砂20kg×5袋を乾燥開始
・砂をシート上へ広げ、途中で崩して乾燥
・15:06 葉起こし後、目砂・レベリング開始
・15:26 砂入れ終了
追記メモ
今回の目砂は8月1日の全面不陸修正とは異なり、実球で跳ねが出たブロック側半分を中心とした微細不陸の仕上げ施工。
レベリング後も砂が残る位置と芝が早く露出する位置が分かれ、細かな高低差が残っていたことが確認できた。
作業⑤ 散水+階段下徒長部への目土
実施内容
・目砂後に散水して砂を葉間・根元へ沈めた
・15:49、散水終了

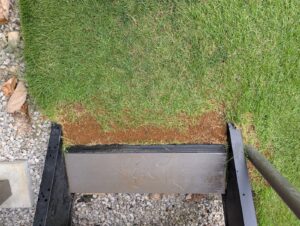

・階段下の徒長刈り戻し部へ目土を追加
【写真:作業⑤】

散水後の全体写真。
予定ではこの右側3分の一だったけど、追加で気になる所を入れたら全体3分の2に目砂100㎏投下。
まだまだだな。

あとは階段の下はどうしても刈残し出る上徒長してしまっていたので刈り高を揃えたのち傾斜をつけるように目土投入する。
葉が出るまでかっこ悪いけど、その後はバリカンで刈りやすくなる見込み。
工程ログ
・15:49 目砂後の散水終了
・散水後、中央面に大きな砂溜まりや明瞭な流亡は確認されず
・階段下の刈り戻し部へ帯状に目土を入れた
追記メモ
階段下の目土は不陸修正ではなく、徒長を刈り戻して露出した茎・ランナー周辺の保護と再被覆を目的とした。
After状態
全体状態
中央10mm面は目砂・レベリング・散水後も芝葉が全面に残り、砂だけで覆われた状態にはなっていない。
施工前と比べ、ブロック側半分を中心に細目砂が葉間へ入り、局所的だった砂露出が面の微細な凹部へ分散した。
外周25mm、中央外周15mm、中央10mmの三段階構成は維持された。
【写真:施工後全景】

【写真:Before/After比較】

【写真:施工後四方】

局所状態
・改善:中央10mm面への100kg目砂・レベリング・散水まで完了
・残存課題:砂が沈下した後の実球転がりは未確認
・未変化:中央10mm面には既存の薄い箇所が残る
・新問題:なし
・階段下の徒長部は回復観察へ移行
仮説
仮説① ブロック側の跳ねは微細不陸が主因
内容:
中央からブロック側で確認した不自然な跳ねは、10mm葉丈そのものより、面に残る細かな凹凸による影響が大きい。
確認条件:
今回の細目砂が沈下・定着した後、同じラインで実球を転がし、上下動と跳ねが明確に減少する。
否定条件:
砂が定着した後も、同じ一点で同じ強さの跳ねが再現する。
その場合は単純な低部ではなく、局所高点や別の面形状を再調査する。
仮説② 中央10mm管理は継続可能
内容:
中央面は10mmを複数回通しても全面的な崩壊や連続した強いスカルピングには至っておらず、現在の面は10mm維持が可能な段階に入っている。
確認条件:
次回以降の10mm刈りでも、新規スカルピングが増えず、同じ場所での強い再接触が減る。
否定条件:
今回目砂した場所を含め、同一地点で繰り返し強い軸刈りが発生する。
仮説③ 階段下は徒長刈り戻し後の再被覆で回復する
内容:
階段下の黄褐色露出は、日陰で徒長した葉を刈り戻したことで下層の茎・葉が表面化した影響が主。
確認条件:
目土後に新しい緑が立ち上がり、露出部が徐々に再被覆される。
否定条件:
追加刈りをしていない状態でも褐変域が拡大し、芽の立ち上がりが見られない。
次回条件
・今回の細目砂を沈下・定着させてから中央面を再評価
・午前と同じラインで実球を転がし、跳ねの回数と再現位置を確認
・次回10mm刈りで、今回砂が多く入った位置の再スカルピング有無を確認
・階段下は新芽と再被覆を確認し、回復中は過度に刈り込まない
・7.5mmへの刈高変更は、10mm面の転がりと安定性を確認してから判断
状態トリガー
・同じ一点の跳ねが残るなら、局所高点・面形状を再調査
・跳ねが明確に減るなら、追加目砂を急がず観察継続
・次回10mmで新規スカルピングが増えるなら、7.5mm移行を停止して不陸を再確認
・階段下で新芽が立ち上がるなら回復待ちを継続
・階段下の褐変が拡大するなら別原因を再調査
現時点評価
8月1日の全面100kg目砂から始めた不陸修正第3段階は、粗い不陸を埋める工程から、10mm面で実球を転がして微細不陸を検出・補正する工程へ移行した。
中央10mm面は維持できている。
今回、実球でブロック側の跳ねを確認し、細目砂100kgを準備して目砂・レベリング・散水まで実施したため、次の評価は「見た目」より「砂定着後の実球転がり」が中心になる。
今回の状態判定
10mm面成立継続。
不陸修正第3段階は、全面修正から実球転がりを基準とする微調整フェーズへ移行。
運営者コメント
写真判定の見た目ではほぼ一枚の面に見えても、10mmまで下げると実球の跳ねで細かな不陸があるからまだまだパッティンググリーンもどきにすらなってない。
刈高を5㎜に出来る時はこの不陸修正が済んでる頃合いだろうけど、何年かかるのやら。
今でも10㎜で刈った直後は8~9フィート位は出てるけど、まだまだ満足いかないから作業を続けていく。
